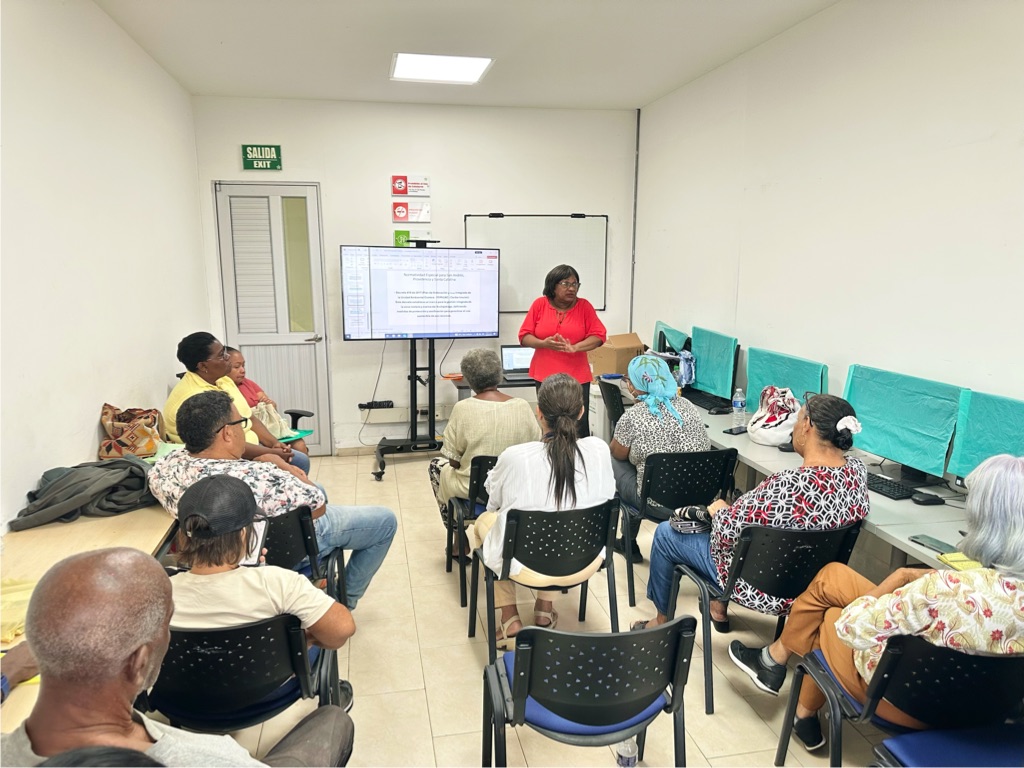

Mesa de Control Social sobre el traslado de quioscos en los cayos Haynes Cay y Rose Cay deja compromisos entre entidades

San Andrés Isla, 14 de octubre de 2026. Durante la mesa de control social realizada el día de hoy, se revisaron las situaciones pendientes en Haynes Cay y Rose Cay y se definieron compromisos para que las entidades responsables adelanten acciones, recopilen la información necesaria y presenten propuestas de solución.

Entre los principales acuerdos se encuentran:

  1. La próxima mesa de trabajo se realizará el miércoles 2 de diciembre, para revisar la información recopilada y conocer las propuestas de las entidades responsables.
  2. La secretaria de Infraestructura gestionará el retiro de escombros en Rose Cay y su asesor jurídico entregará a la veeduría ciudadana copia completa del expediente correspondiente, además de dar respuesta al derecho de petición pendiente.
  3. ⁠La Secretaría de Turismo coordinará con la Secretaría de Seguridad y Convivencia medidas para evitar que operadores sin autorización ocupen el lugar.
  4. Las secretarías de Gobierno, Turismo e Infraestructura y la Oficina Jurídica revisarán los antecedentes y prepararán propuestas concretas con cronogramas, entregables y presupuestos.
  5. Para la próxima sesión se convocará a la Procuraduría, CORALINA y DIMAR, con el propósito de revisar los asuntos pendientes y avanzar en los compromisos adquiridos.
  6. ⁠La Secretaría de Gobierno ofreció reunirse con Infraestructura para revisar las actas de concertación con la Comisión Consultiva.
  7. ⁠La veeduría ciudadana anexará al acta una certificación del 22 de agosto de 2025, firmada por el entonces secretario de Gobierno, solicitada durante la reunión.

Los compromisos establecidos permitirán dar continuidad a la revisión de las situaciones pendientes en Haynes Cay y Rose Cay, con la participación de las entidades involucradas y el seguimiento de la veeduría ciudadana.

ImprimirCorreo electrónico

Mesa técnica permite establecer compromisos para la culminación de los proyectos la granja y población vulnerable

San Andrés Isla, 14 de octubre de 2026. Con la participación de contratistas, representantes de la Gobernación, la Contraloría Departamental y veedores ciudadanos, se llevó a cabo una mesa técnica para revisar el estado de ejecución de los proyectos La Granja y Población Vulnerable, así como definir acciones y compromisos encaminados a lograr la culminación de las obras.

En relación con el proyecto La Granja, el consorcio contratista se comprometió a finalizar y entregar la obra el próximo 31 de diciembre de 2026. Como parte del seguimiento, la Contraloría Departamental convocará una segunda mesa técnica para el 1 de diciembre de 2026, fecha en la que la interventoría espera presentar avances significativos en la ejecución.

Por su parte, el proyecto Población Vulnerable tiene pendiente la gestión de un traslado presupuestal por aproximadamente $47 millones, destinado a cubrir los costos de interventoría. Este trámite está a cargo de la Secretaría de Infraestructura de la Gobernación. Una vez se resuelva, se procederá con la firma del acta de reinicio, tras lo cual el contratista contará con un mes para finalizar la obra, sin que esto implique una adición de recursos.

Adicionalmente, se programó una visita de seguimiento a las obras para el próximo 27 de noviembre, con la participación de las secretarías de Infraestructura y Desarrollo Social, la Contraloría Departamental y los veedores ciudadanos. La Contraloría General del Departamento Archipiélago de San Andrés, Providencia y Santa Catalina continuará verificando el cumplimiento de los compromisos adquiridos, los plazos establecidos y la correcta ejecución de los recursos públicos.

ImprimirCorreo electrónico

Encuentro Institucional con el Contralor General de Antioquia

San Andrés Isla, 10 de octubre de 2026. El día de ayer, la Contraloría General del Departamento Archipiélago de San Andrés, Providencia y Santa Catalina recibió la visita del Contralor General de Antioquia, Juan Carlos Herrera Toro, en una jornada de intercambio de buenas prácticas relacionadas con el ejercicio del control fiscal y la vigilancia de los recursos públicos.

En esta actividad, los veedores ciudadanos conocieron estrategias y mecanismos implementados por la Contraloría de Antioquia para el seguimiento a la gestión pública, así como nuevas herramientas que pueden aplicar en el desarrollo de sus labores de control social en el territorio.

Este acercamiento institucional contribuye a ampliar los conocimientos de los veedores y a promover una participación ciudadana más activa en la vigilancia de los recursos públicos del Archipiélago.

ImprimirCorreo electrónico

Nueva mesa de trabajo para revisar el estado del Parque Archbold

San Andrés Isla, 15 de septiembre de 2026. Se llevó a cabo una mesa de trabajo para evaluar las condiciones actuales del proyecto y revisar las acciones necesarias para avanzar en la ejecución de las obras del Parque Archbold.

En la reunión participaron el Secretario de Infraestructura, Allen Jay Stephens; el Contralor Departamental, Robert Sánchez Flórez; representantes del Consorcio Parque Archbold; el Consorcio Inter escenarios 024, en calidad de interventoría; y veedores ciudadanos.

Como resultado de la mesa de trabajo, se establecieron los siguientes compromisos:

  1. La Secretaría de Infraestructura tramitará y suscribirá el acta de reinicio y la prórroga del contrato hasta el 31 de diciembre de 2026.
  2. El Consorcio Parque Archbold presentará y cumplirá el cronograma reprogramado de obra. En caso de incumplimiento, se dará inicio al proceso correspondiente.
  3. La Secretaría de Infraestructura definirá la situación del mirador, ya sea mediante su construcción, negociación con los ocupantes o retiro del proyecto. Cualquier modificación deberá realizarse mediante el respectivo modificatorio.
  4. La Secretaría de Infraestructura realizará una reunión con el Dr. Álvaro Archbold y una visita al parque para buscar una solución con los ocupantes del predio.
  5. El Consorcio Parque Archbold mantendrá actividad permanente en la obra y reforzará las medidas de seguridad, incluyendo vigilancia, cámaras e iluminación.
  6. La Secretaría de Infraestructura coordinará con la Secretaría de Seguridad y Convivencia y la Policía Nacional acciones de seguridad para la obra.
  7. La Gobernación mantendrá el flujo oportuno de pagos al contratista.
  8. El Consorcio Inter escenarios 024 asistirá a la próxima mesa y corroborará el informe de avance presentado por el contratista.
  9. La Contraloría General del Departamento evaluará, dentro del proceso auditor, las denuncias ciudadanas relacionadas con las interventorías y sus cláusulas contractuales.
  10. La Contraloría General del Departamento convocará una próxima mesa técnica de seguimiento, incluyendo los contratos que no fueron abordados en esta sesión.

La Contraloría General del Departamento continuará acompañando estos espacios y realizando el seguimiento correspondiente dentro de sus competencias, con el propósito de contribuir a que las obras avancen y sean entregadas a la comunidad a más tardar el 31 de diciembre de 2026.
